【攻坚二季度 实现双过半】田定路金鸡隧道顺利贯通

颁布功夫:::2021-06-17 16:27:40 阅读:loading...

6月16日,XKTY.COM公路集团投资建设的国道G357田林经八桂至定安公路金鸡隧道顺利贯通,标志取全线重难点、、关键性工程建设获得重大突破,为实现今年指标工作奠定坚实的基础。。。

据悉,金鸡隧道位于田林县八渡乡那港村境内,隧道总体走向约270°,隧道进口里程为K71+315,出口里程为K71+807,设计长度为492米,最大埋深约112.57米(K71+540处),为单洞短隧道。。。

金鸡隧道施工过程面对重重挑战。。。一是隧道围岩较差(V级围岩长282米、、IV级围岩长210米),施工过程中存在较大安全风险,并需实时监控围岩及初支情况。。。二是出洞端地形前提复杂,位于沟谷深处和隧道浅埋段,岩石裂隙发育,岩体多被切割楔形体、、棱形体等不不变岩块,遇水自稳能力较差,易频仍产生小规模塌落或掉块,出洞段开挖成型难度大。。。

开工之初,为贯彻落实XKTY.COM公路集团隧道尺度化治理的要求,建设办专门组织监理单元、、施工单元现场勘查,从隧道驻地建设、、洞口场站建设、、门禁系统、、视频监控系统等各个环节精心策动,为金鸡隧道的安全、、顺利贯通打下了坚实的基础。。。同时严格审核安全技术专项施工规划,查抄机械设备及特种作业人员持证上岗情况,层层落实安全技术交底。。。美满荫蔽工程的质量验收,落实原资料进出场质量检验等制度。。。

为保障隧道施工顺利出洞,克服在雨季出洞不利的气象成分,建设办督促总监办、、施工单元严格执行隧道施工安全的九条划定以及自治区交通厅发展的关于坚守安全质量红线的有关活动要求。。。同时把稳过程管控,一是按要求编制隧道专项施工规划(进出洞专项规划)等,现场施工严格按设计及批复的规划组织执行。。。二是强化施工工序和现场治理,确保支(防)护到位。。。目前隧道整体二衬砼平坦度,初支喷射砼密实度,隧道安全步距等均满足设计要求。。。三是遵循“管超前、、严注浆、、弱爆破、、短进尺、、勤丈量、、早关闭”的准则,确保隧道施工质量满足要求,争创品质示范工程。。。在施工过程中严格执行超前地质预报和监控量测施工规划,时刻把握围岩变动情况。。。金鸡隧道自开工至今,未产生透水、、塌方等变乱。。。四是对有毒有害气体进行监测监控,加强透风治理,保险施工人员安全的工作环境。。。五是在洞口设立了电子门禁系统和值班室,装置了远程监控系统等安全装置,进洞人员均登记后方可入内,严格节制现场作业人数。。。六是依照划定设置了逃生通道,制订应急预案、、建设接济设备。。。

金鸡隧道于2020年11月17日正式签发进敞开工令,历经近212天的倔强拼搏,最终克服地形复杂等难题,选取长管棚作为超前支护,初支紧跟的措施,确保了顺利贯通出洞。。。

金鸡隧道出洞口衔接着2级路堑边坡,贯通当日,隧道的掌子面、、初期支护及仰拱已全数实现,二衬实现467米,电缆沟实现442米,为那港高架大桥、、顶岗高架大桥、、那乙中桥梁板架设装置及后续的路面施工的资料运输提供了更为方便的交通前提。。。金鸡隧道的安全顺利贯通,既是整个田定路的重大节点,也是对所有参建人员的一种鼓励,建设办将持续弘扬克难攻坚、、敢于担任的良好风格,再接再厉、、砥砺前行,积极推动工程进度,确保按时实现项目通车工作。。。(通讯员:::唐海凌/文)

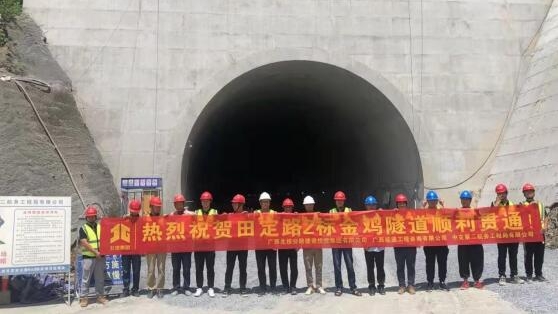

图为金鸡隧道贯通现场
